官方回复!昆明地铁1号线西北延新进展来了

搜狐焦点昆明站 2022-06-03 08:43:07
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

全线通车运营时间暂未确定

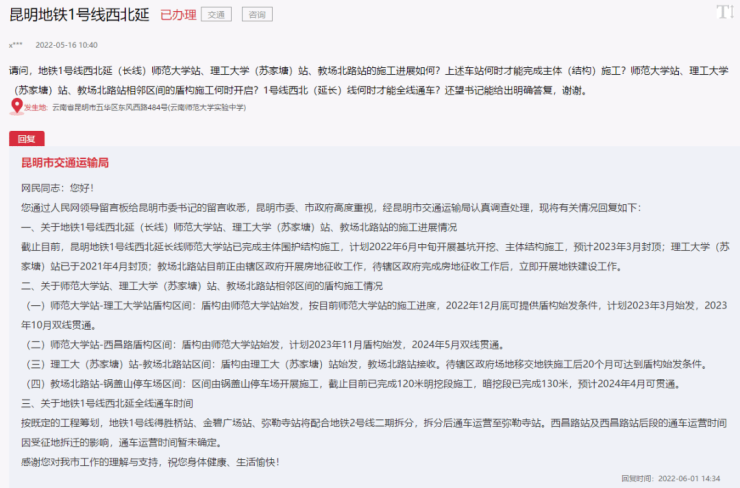

近日,有网友在人民网领导留言板留言询问。

■地铁1号线西北延(长线)师范大学站、理工大学(苏家塘)站、教场北路站的施工进展如何,上述车站何时才能完成主体(结构)施工?

■师范大学站、理工大学(苏家塘)站、教场北路站相邻区间的盾构施工何时开启?

■1号线西北(延长)线何时才能全线通车?

6月1日,昆明市交通运输局进行了回复↓

网民同志:您好!

您通过人民网领导留言板给昆明市委书记的留言收悉,昆明市委、市政府高度重视,经昆明市交通运输局认真调查处理,现将有关情况回复如下:

一、关于地铁1号线西北延(长线)师范大学站、理工大学(苏家塘)站、教场北路站的施工进展情况

截止目前,昆明地铁1号线西北延长线师范大学站已完成主体围护结构施工,计划2022年6月中旬开展基坑开挖、主体结构施工,预计2023年3月封顶;理工大学(苏家塘)站已于2021年4月封顶;教场北路站目前正由辖区政府开展房地征收工作,待辖区政府完成房地征收工作后,立即开展地铁建设工作。

二、关于师范大学站、理工大学(苏家塘)站、教场北路站相邻区间的盾构施工情况

(一)师范大学站-理工大学站盾构区间:盾构由师范大学站始发,按目前师范大学站的施工进度,2022年12月底可提供盾构始发条件,计划2023年3月始发,2023年10月双线贯通。

(二)师范大学站-西昌路盾构区间:盾构由师范大学站始发,计划2023年11月盾构始发,2024年5月双线贯通。

(三)理工大(苏家塘)站-教场北路站区间:盾构由理工大(苏家塘)站始发,教场北路站接收。待辖区政府场地移交地铁施工后20个月可达到盾构始发条件。

(四)教场北路站-锅盖山停车场区间:区间由锅盖山停车场开展施工,截止目前已完成120米明挖段施工,暗挖段已完成130米,预计2024年4月可贯通。

三、关于地铁1号线西北延全线通车时间

按既定的工程筹划,地铁1号线得胜桥站、金碧广场站、弥勒寺站将配合地铁2号线二期拆分,拆分后通车运营至弥勒寺站。西昌路站及西昌路站后段的通车运营时间因受征地拆迁的影响,通车运营时间暂未确定。

感谢您对我市工作的理解与支持,祝您身体健康、生活愉快!

来源:人民网领导留言板

掌上春城整理编辑

(责编:蒋冬琼)
